        2009年一級建造師考試通信與廣電真題及答案完整版

        通信與廣電工程 責任編輯:陳湘君 2018-04-09

        摘要:2009年一級建造師考試真題答案_2009年一級建造師《通信與廣電專業實務》考試真題及答案(完整版)。

        2009年一級建造師《通信與廣電專業實務》考試真題及答案(完整版)由希賽網為一級建造師通信與廣電考試考生整理。更多資訊可查看一級建造師通信與廣電考試頻道。

          一、單項選擇題(共20題,每題1分。每題的備選項中,只有1個最符合題意)

        1.路由器具有數據通道功能和(C)通道功能。

        A.管理

        B.檢測

        C.控制

        D.維護

        2.SDH幀結構以(D)μs為幀同步周期。

        A.8

        B.32

        C.64

        D.125

        3.3G移動通信系統在不同的環境下能提供的速率是:車速環境144kbit/s,步行環境(B) kbit/s,室內環境2Mbit/s。

        A.256

        B.384

        C.512

        D.1024

        4.交換機系統由進行通話的話路系統和連接話路的(D)構成。

        A.管理系統

        B.監測系統

        C.計費系統

        D.控制系統

        5.通信網中任意兩個用戶問、設備間或一個用戶和一個設備間均可進行用戶信息、(A)和網絡管理信息的交換。

        A.控制信息

        B.數據信息

        C.圖像信息

        D.語音信息

        6.某光纜的型號為GYGTA2484,其中GY代表(B)。

        A.通信用室(局)內光纜

        B.通信用室(野)外光纜

        C.通信用特殊光纜

        D.通信用移動光纜

        7.目前世界上兼容制彩色電視制式有NTSC制、PAL制和(C)制三種。

        A.ISDN

        B.ATSC

        C.SECAM

        D.PDTV

        8.中、短波廣播發射機測試項目中三大電聲指標包括:非線性失真、頻率響應和(A)。

        A.噪聲電平

        B.頻率穩定度

        C.整機效率

        D.調幅度

        9.通信局(站)接地系統室外部分的作用是迅速泄放雷電引起的(B)。

        A.強磁場

        B.強電流

        C.強干擾

        D.強電壓

        10.進行波分復用設備測試時,光監測信道的光功率和工作波長及偏差是(D)的主要測試項目。

        A.波長轉換器(OTU)

        B.合波器(OMU)

        C.分波器(ODU)

        D.光放大器(OA)

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

        11.相臨微波站間有大片水面,可能影響到微波站的(B)指標。

        A.發信機輸出功率

        B.天線接收?qǐng)鰪?qiáng)

        C.天線交叉極化鑒別率(XPD)

        D.饋線電壓駐波比

        12.安裝閥控式密封鉛酸蓄電池時,應使用萬用表檢查電池端(A),以保證正確連接。

        A.電壓和極性

        B.電流和電阻

        C.電壓和電阻

        D.電阻和極性

        13.管道光纜敷設完成后,在一人孔內發現光纜的曲率半徑不符合要求,這可能影響東光纜的(C)指標。

        A.對地絕緣

        B.接頭損耗

        C.通道衰減

        D.偏振色散

        14.采用氣流敷設光纜時,吹纜前應將適量潤滑劑加入管內。潤滑劑加入量直接關系到(B)。

        A.管孔內壁光滑度

        B.吹纜長度及速度

        C.管道徑路坡度

        D.管道徑路彎曲度

        15.廣播電視中心多采用在線式UPS系統,系統的主要功能是穩定電壓、斷電保護、后備供電和(C)。

        A.防雷

        B.降噪

        C.凈化電源

        D.節能

        16.某施工單位在位某市電信公司施工時發生了一起中斷電路的重大質量事故,可對該施工單位處以取消1年在本市參與電信建設活動資格的是(D)。

        A.電信公司總部

        B.省電信公司

        C.市電信公司

        D.省通信管理局

        17.某縣移動公司在民用建筑上建移動基站,應按(A)規定的標準向該建筑物的產權人支付使用費。

        A.省級人民政府

        B.省轄市人民政府

        C.地級人民政府

        D.縣級人民政府

        18.《廣播電視設施保護條例》規定:在廣播電視發射臺、監測臺站周圍(C)米范圍內不得興建油庫、加油站、液化氣站等易燃易爆設施。

        A.100

        B.300

        C.500

        D.800

        19.公共計算機網絡必須采取必要的技術和管理措施,對有害信息進行(B)或過濾。

        A.監視

        B.阻塞

        C.防范

        D.查找

        20.廣電中心的防火要求:建筑面積(D)m以上的錄音室、演播室、候播廳、休息廳等應設置燈光疏散指示標志。

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

        A.200

        B.150

        C.120

        D.100

        二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分).

        21.光纖自身的損耗包括(DE)。

        A.微彎損耗

        B.宏彎損耗

        C.連接損耗

        D.吸收損耗

        E.散射損耗

        22.第三代移動通信TD--SCDMA采用了(ACE)和接力切換等技術。

        A.同步CDMA

        B.FDD模式

        C.智能天線

        D.GPRS

        E.軟件無線電

        23.用戶終端移動的無線接入有(DE)和個人通信網。

        A.計算機網

        B.互聯網

        C.專用通信網

        D.蜂窩通信網

        E.移動衛星通信網

        24.常用雙絞電纜的特性阻抗是(BD)。

        A.600Ω

        B.150Ω

        C.120Ω

        D.100Ω

        E.75Ω

        25.基站控制器(BSC)主要負責完成(BD)及無線基站的監視管理。

        A.移動性管理(BTS)

        B.無線網絡管理

        C.用戶數據管理(EIR)

        D.無線資源管理

        E.安全性管理(AUC)

        26.移動通信網絡優化時,基站子系統(BSS)可調整的系統參數主要包括(ABC)等。

        A.天線方位角

        B.天線信道數量

        C.小區參數

        D.交換容量

        E.中繼數量

        27.下列管材用于工程師,管道單段長度不宜超過150m的是(ABCE)。

        A.雙壁波紋管

        B.柵格管

        C.梅花管

        D.硅芯管

        E.ABS管

        28.廣播電視中心演播室的舞臺燈光系統是由(BDE)、調光設備和燈具支撐裝置等部分組成。

        A.輕鋼吊頂

        B.電源

        C.頂棚走道

        D.燈具

        E.負荷電路

        29.移動基站施工前,對操作人員進行的電磁輻射防護培訓應包括(ABCD)等內容。

        A.電磁輻射的性質及其危害性

        B.常用防護措施、用具以及使用方法

        C.個人防護用具及使用方法

        D.電磁輻射防護規定

        E.基站電路測試方法及要求

        30.為保證直埋長途干線光纜線路的安全,輻射地段為(ACE)時光纜埋深要求≥1.2m。

        A.普通土

        B.砂礫土

        C.硬土

        D.市區人行道

        E.村鎮

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

          三、案例分析題(共5題,(一)、(二)、(三)題各20分,(四)、(五)題各30分)

        (一)背景資料

        某工程公司承接了新建30公里PVC塑料管道工程,在鋼筋混凝土現場人工澆注。項目部組織技術人員現場勘察后寫了勘察報告,部分內容為:新建管道沿二級路,地勢平坦,公路兩側分布有一處鄉鎮、多處村,公路交通繁忙。項目部最近進行了人員擴充,考慮到在以往的施工中曾出現過諸如地基和人孔方面的質量問題,項目部制定了諸多有針對性的管理措施,并派出專職質檢員和安全員現場監督、指導,落實“三檢”制度,工程順利開工。

        問題

        1.項目部指定的有針對性的管理措施應注重哪幾方面?

        2.何為“三檢”制度?質檢員的主要職責是什么?

        3.列出質檢員應重點控制的工序。

        4.在公路上作業應采取那些安全防護措施?

        5.指出本工程的那些施工工序或施工機械對環境可能造成哪些影響?

        答案:

        1.(本小題4分)

        培訓(教育)、交底、加強檢查。

        (4分)(答對1項2分,較高4分)

        2.(本小題4分)

        “三檢”是指自己檢查(自撿)、互相檢查(互檢)和專人檢查(專檢)。(2分)

        質檢員的主要職責是:

        ①主要工序的質量檢驗(質量把關)及認定;

        ②對施工過程進行工序質量監控(控制);

        ③做好或形成記錄;

        ④負責施工工具檢查。

        (2分)(答對1項1分,較高2分)

        3.(本小題4分)

        ①混凝±配比、澆筑、養護;

        ②管道基礎的夯實、抄平;

        ③人孔的外形尺寸;

        ④塑料管(PVC)敷設(布放);

        ⑤交越點開挖。

        (4分)(答對1項1分,較高4分)

        4.(本小題4分)

        ①每個施工點都應設置安全員,負責按規定擺放安全標志(警示標志),觀察過往車輛;

        ②夜間、霧天或其它能見度差的氣候條件下禁止施工;

        ⑧進入施工現場的人員必須穿戴安全標志服施工車輛裝設明顯標志;

        ④施工車輛應按規定的線路和地點行駛、停放,嚴禁逆行;

        ⑨每個施工點在收工時,必須認真清理施工現場,保證路面清潔。

        (4分)(答對1項1分,較高4分)

        5.(本小題4分)

        ①開挖管道溝造成的塵土飛揚;

        ②發電機、抽水機工作時的廢氣和噪聲;

        ③攪拌機工作時的噪聲和污水排放;

        ④打夯機的噪聲;

        ⑤路面切割機工作時的噪聲;

        ⑥工程廢棄物及生活垃圾。

        (4分)(答對1項1分,較高4分)

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

          (二)背景資料

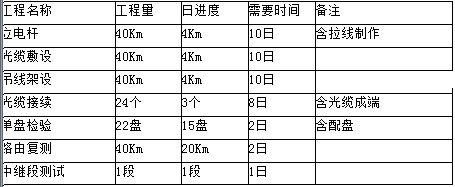

        某電信工程公司在某地承接了40公里架空光纜線路工程,線路主要沿三級公路架設,中間穿越一條鐵路。承辦方式為包工不包料,計劃工期40天。合同簽訂后,項目部組織相關技術人員編制了施工設計,主要內容包括:工程概況,詳細的施工方案,工程進度目標及施工進度計劃,工程質量、安全、成本目標及控制計劃,車輛和工機具使用計劃,對建設單位的其他承諾,公司提供一套測試儀表和一套接續工具供該項目使用,并要求竣工資料整理工作隨工程進行完成。下表為項目部編制的工程量統計表的一部分。

        問題:

        1.指出本工程施工組織設計中缺少的主要內容。

        2.列出可能影響本工程進度的相關單位。

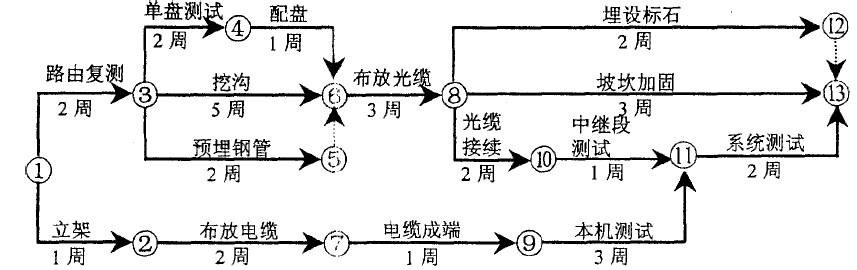

        3.按照下表格式列出各項工作的緊前工作和緊后Z-作(在答題卡上復制后做答)。

        4.如采本工程按照計劃工期完成,給出光纜接續和中繼段測試兩項工作的最遲開始時間和最遲完成時間。

        答案:

        1.(本小題5分)

        ①施工組織設計的編制依據;(1分)

        ②環境目標及控制計劃(措施);(1分)

        ③用工計劃(人員安排);(1分)

        ④儀表使用計劃;(1分)

        ⑤材料需求計劃。(1分)

        2.(本小題5分)

        ①公路部門

        ②鐵路部門

        ③建設單位

        ④施工單位

        ⑤設計單位

        ⑥監理單位

        ⑦供貨單位

        (5分)(答對1項1分較高5分)

        3.(本小題6分,需填14個空,對兩個給1分,較高6分)

        4.(本小題4分)

        光纜接續最遲開始時間為第32天(1分)

        光纜接續最遲完成時間為第39天(1分)

        中繼段測試最遲開始時間為第40天(1分)

        中繼段測試最遲完成時間為第40天(1分)

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

          (三)背景資料

        某施工單位承擔了我國東南某地直埋光纜線路工程,采用包工不包料的方式承包。項目負責人在開工前組織全體施工人員開會,由現場勘察人員作安全技術交底,并指定由質量負責人兼任安全員,會議沒有做書面記錄,會后按照分工分別投入工程施工。在材料進場檢驗時,檢驗人員仔細對各種材料外觀、材料出廠合格證進行了檢查,并對光纜長度以及光電特性進行了抽測,各種檢驗均有記錄。在施工過程中發生了以下事件:

        事件一:在開挖光纜溝工作進行中,項目部從天氣預報中得知強臺風即將來臨,于是在沒有通知監理工程師的情況下,決定趕在臺風來臨前把光纜布放在還在開挖的光纜溝中,并立即回填,以免光纜溝被沖毀。事后,監理工程師拒絕為溝深和放纜等隱蔽工程簽字。

        事件二:施工單位在中繼段測試時,發現有一芯光纖衰耗過大,經現場分析確認是由于

        光纜本身質量不合格造成的。

        問題

        1.指出安全技術交底工作的不妥之處并說明理由。

        2.說明進場檢驗工作有哪些不符合規定。

        3.監理工程師拒絕簽字是否合理?簡述理由。

        4.事件二發生后施工單位應該如何進行后續工作?相關損失分別由誰承擔?

        5.列出至少四項本工程線纜敷設階段的質量控制點。

        答案:

        1.(本小題6分)

        ①項目負責人指定由質量負責人兼任安全員不妥(不能兼任),項目應設專職安全管理人員。(2分)

        ②由現場勘察人員從操作要求方面進行安全技術交底不妥,應由項目負責人或技術負責人從操作、技術、管理要求方面向施工及管理人員進行安全交底。(2分)

        ③會議沒有記錄不妥,安全技術交底工作應保存書面的簽字記錄。(2分)

        2.(本小題3分)

        光纜長度及光電特性在進場檢驗時必須全檢(逐一檢驗),不能抽測。

        3.(本小題4分)

        監理工程師拒絕簽字是合理的。(1分)

        根據規定,監理工程師在關鍵部位或關鍵工序的施工過程中應進行旁站檢查(到場檢驗),(2分)確認合格后才能簽字。(1j分)

        4.(本小題4分)

        ①施工單位應向監理和建設單現場代表匯報(報告、通知);(1分)

        ②施工單位應對不合格的部分進行返工(重新布放);(1分)

        ③光纜損失由建設單位(供貨單位)承擔;(1分)

        ④工期及人工損失由施工單位承擔。(1分)

        5.(本小題3分)

        成盤線纜拉開,成盤線纜抬放,穿越障礙點,埋深,光纜A/B端(光纜方向),敷設中的通信聯絡,敷設中的人員組織,敷設中的線纜安全(變度曲、曲率半徑、打背扣、外皮損傷)。

        (3分)(答對1項得1分,較高3分)

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

          (四)背景資料

        某項目部承擔了一項程控交換設備安裝工程,采用包工不包料方式承包,約定工期40天。開工前,項目部指派技術員進行現場勘察,明確了施工用電機空調設施、現場的特殊要求等情況,同時根據施工圖設計對機房地板、需安裝設備位置及數量等進行復核。工程硬件安裝完成后進行了用戶線纜測試,發現了很多質量問題,用戶線纜測試不合格

        項統計表如下:

        問題:

        1.列出施工機房現場勘察還應包括的主要內容。

        2.列出施工圖設計現場復核還應包括的主要內容。

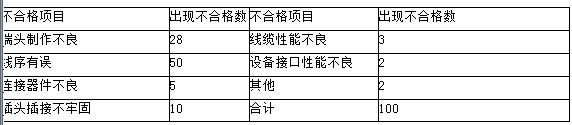

        3.做出用戶線纜測試不合格項排列表。

        4.做出用戶線纜測試不合格項排列圖。

        5.分析用戶線纜測試不合格的主要原因并提出改進措施。

        6.施工單位最終提交的竣工資料應包含哪幾部分?

        答案:

        1.(本小題4分)

        ①電力配電(電源)系統;

        ②機房走線系統;

        ⑧機房接地系統

        (4分)(答對1項2分,較高4分)

        2.(本小題4分)(答對1項2分,較高4分)

        ①線纜路由、設計長度是否可行;

        ②電源電壓、熔斷器容量是否滿足設計要求;

        ⑧保護接地的位置是否有冗余。

        (4分)(答對1項2分,較高4分)

        3.(本小題7分)

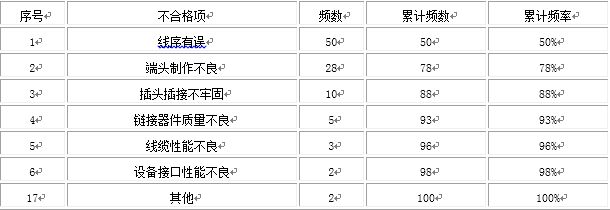

        (表格格式2分,不合格項、頻數1分,累計頻數2分,累計頻率2分)

        4.(本小題5分,圖形正確3分,數值正確2分)

        5.(本小題7分)

        累計頻率0~80%為主要原因(2分),即線序有誤(1分)和端頭制作不良(1分)。

        改進措施:作好培訓(1分),按規范操作(1分),及時查對(1分)

        6.(本小題3分)

        包含三部分:①竣工文件(1分),②竣工圖(1分),③竣工測試記錄(1分)。

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        {#page#}

          (五)背景資料

        某本地傳輸網工程,包括線路和設備兩部分。光纜沿線與原有光纜、鐵路交越。建設單位和施工單位簽定了承包合同,合同工期16周;交越過路手續和賠補由建設單位負責,鋼管、水泥、沙石由施工單位采購。施工單位提交了初步的施工進度網絡計劃并得到了建設單位的批準,如下圖所示(每周按7天計算):

        施工過程發生了下列事件:

        事件一:開工后建設單位辦理穿越鐵路手續時,鐵路部門要求另選地點穿越。為此,施工單位配合選址10個工日,人員誤工30個工日。根據新的穿越方案,施工單位增加費用5萬元,挖溝進度延遲3天。

        事件二:鋼管到貨后,經檢驗為未鍍鋅鋼管,施工單位進行鍍鋅處理造成誤工20工日,進度延遲4天。

        事件三:在光纜接續時,由于光纖熔接機故障造成誤工10個工日,進度延遲5天。

        事件四:部分坡坎強度達不到要求,重新加固增加30個工曰,增加材料費6000元,進度延遲3天。

        事件五:為加快進度,施工單位在系統測試時增加了人員和儀表,使得該工作進度縮短了1周。

        其余各項工作實際進度和費用與原計劃相符。

        問題

        1.施工單位提交的施工進度網絡計劃中的關鍵工作有哪些?計算工期是多少?

        2.針對上述每個事件,分別回答施工單位能否向建設單位提出工期及費用的索賠并簡

        述理由。

        3.本工程中施工單位能得到的工期補償為多少天?總工期比原計算工期提前或拖后多

        少天?

        4.若在合同中約定人工費綜合工日為100元/工日,誤工費為50元/工日,計算在工程結算時施工單位得到的賠償數額。

        5.施工單位索賠時應向建設單位提交哪些文件?

        6.在與原有光纜交越施工時,施工單位應采取哪些措施保護原有光纜的安全?

        答案:

        1.(本小題7分)

        ①路由復測(1分)

        ②挖溝(1分)

        ③布放光纜(1分)

        ④光纜接續(1分)

        ⑤中繼段測試(1分)

        ⑥系統測試(1分)

        計算工期為15周(105天)。(1分)

        2.(本小題6分)

        事件一:可以提出工期和費用的索賠,(1分)因?yàn)檗k理穿越鐵路手續是建設單位的責任。(1分)

        事件二:不能提出索賠,因?yàn)椴缓细竦牟牧鲜怯墒┕挝徊少?gòu)的。(1分)

        事件三:不能提出索賠,因?yàn)槿劢訖C(jī)是施工單位提供的。(1分)

        事件四:不能提出索賠,因?yàn)檫@是施工單位的質量問題。(1分)

        事件五:不能提出索賠,因?yàn)檫@是施工單位自己為了加快進度采取的措施。(1分)

        3.(本小題5分)

        該工程能得到的工期補償為3天。(3分)

        一3-5+7=一1天,總工期比原計算工期拖后1天。(2分)

        4.(本小題4分)

        工程結算時,施工單位得到的賠償是:

        10工日×100元/工日(1分)+30工日×50元/工日(1分)+50000元(1分)=52500元(1分)

        5.(本小題3分)

        ①索賠信(通知或申請);(1分)

        ②索賠報告(款項、工期內容)(1分)

        ③索賠款項計算依據(證據)。(1分)

        6.(本小題5分)

        ①開挖前詳細了解原有光纜的位置情況;

        ②人工(小心)開挖;

        ③開挖后加裝保護管。

        (5分)(答對1項2分,全部答對5分)

        報名資訊:報名時間|資格審核|準考證打印|成績查詢

        備考資料:題庫系統|視頻資料|教材變化

        希賽輔導:一建輔導培訓火熱招生中!網絡課堂+課程錄播+在線答疑+真題模擬  馬上點擊進入試聽>>

        問題咨詢:可撥打客服電話400-111-9811或點擊QQ在線咨詢 點此咨詢>>

        掃碼添加課程顧問,1V1解答職業提升困惑

        相關推薦

        熱門:一級建造師課程匯總

        備考:一建試題在線答題訓練

        資料:一建備考資料免費下載

        溫馨提示:因考試政策、內容不斷變化與調整,本網站提供的以上信息僅供參考,如有異議,請考生以權威部門公布的內容為準!

        一級建造師備考資料免費領取

        去領取

        專注在線職業教育24年

        項目管理

        信息系統項目管理師

        廠商認證

        信息系統項目管理師

        信息系統項目管理師

        學歷提升

        !
        咨詢?cè)诰€老師!
