        2017上半年信息系統項目管理師案例分析加答案(三)

        信息系統項目管理師 責任編輯:長頸鹿 2017-04-21

        添加老師微信

        備考咨詢

        加我微信

        摘要:臨近2017上半年信息系統項目管理師考試時間,多做試題是一種很好的鞏固知識的方法,希賽小編為大家整理了幾套案例分析練習題。

            >>>>信息系統項目管理師網絡課堂

            >>>>信息系統項目管理師網絡課堂面授班

              臨近2017上半年信息系統項目管理師考試時間,多做試題是一種很好的鞏固知識的方法,希賽小編為大家整理了幾套案例分析練習題。

              閱讀下列說明,回答問題1至問題4,將解答填入答題紙的對應欄內。

              [說明]

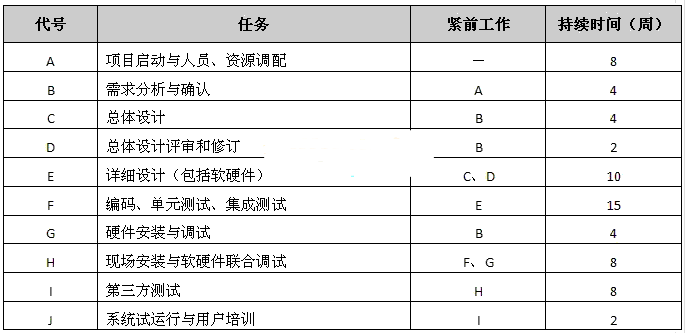

              W公司與所在城市電信運營商Z公司簽訂了該市的通信運營平臺建設合同。W公司為此成立了專門的項目團隊,由李工擔任項目經理,參加項目的還有監理單位和第三方測試機構。李工對項目工作進行了分解,制作出如下表所示的任務清單。經過分析后李工認為進度風險主要來自需求分析與確認環節,因此在活動清單定義的總工期基礎上又預留了4周的應急儲備時間。該進度計劃得到了Z公司和監理單位的認可。

              在項目啟動與人員、資源調配(任務A)階段,李工經過估算后發現編碼、單元測試、集成測試(任務F)的技術人員不足。經公司領導批準后,公司人力資源部開始招聘技術人員,項目前期工作進展順利,進入詳細設計(任務E)后,負責任務E的骨干老楊提出,詳細設計小組前期沒有參加需求調研和確認,對需求文檔的理解存在疑問。經過溝通后,李工邀請Z公司用戶代表和項目團隊相關人員召開了一次推進會議。會后老楊向李工提出,由于先前對部分用戶需求的理解有誤,須延遲4周才可完成詳細設計??紤]到進度計劃中已預留了4周的時間儲備,李工批準了老楊的請求,并按原進度計劃繼續執行。

              任務E延遲4周完成后,項目組織開始編碼、單元測試和集成測試(任務F)。此時人力資源部招聘的新員工陸續到職,為避免進度延誤,李工及時安排他們上崗。新招聘的員工大多是應屆畢業生,即便有老員工帶領,工作效率仍然不高。與此同時,W公司領導催促李工加快進度,李工只得組織新老員工加班。雖然他們每天加班,可最終還是用了20周才完成原來計劃用15周完成的任務F。此時已臨近春節假期,在李工的提議下,W公司決定讓項目組在假期結束前提前1周入駐Z公司進行現場安裝與軟硬件聯合調試。由于Z公司和監理單位春節期間只有值班人員,無法很好地配合項目組工作,導致聯合調試工作進展不順利。為了把延誤的進度趕回來,經公司同意,春節后一上班,李工繼續組織項目團隊加班。此時許多成員都感到身心疲憊,工作效率下降,對項目經理的安排充滿了抱怨。

              [問題1]

              根據任務清單,將前導圖填充完整,并指出項目的關鍵路徑、計算計劃總工期、活動C和G的總時差(總浮動時間)。

              [問題2](6分)

              結合本案例簡要敘述項目經理在進度管理中存在的主要問題。

              [問題3](6分)

              如果你是項目經理,請結合本案例簡要敘述后續可采取哪些應對措施。

              [問題4](5分)

              除了采取進度網絡分析,關鍵路徑法和進度壓縮技術外,請指出李工在制定進度計劃時還可以采用那些方法或工具。

              參考答案

              問題1

              1、關鍵路徑abcefhij,總工期59周,c自由時間和總時差為0,g總時差為15周,自由時差為0

              問題2

              1、沒有制訂一個合理的項目計劃

              2、沒有需求調研和需求確認

              3、人力資源沒有計劃

              4、溝通工作沒做好

              5、團隊管理工作不到位

              6、沒有做有效的培訓工作

              問題3

              1、制訂一個項目管理計劃

              2、做好團隊建設人力資源管理

              3、做好與干系人的溝通工作

              4、做好培訓計劃、進行技術培訓

              5、制訂人力資源矩陣

              6、對需求重新確認

              問題4

              1、假設情景分析、資源平衡、關鍵鏈、項目管理軟件、應用日歷、超前和滯后、進度模型

            返回目錄:2017上半年信息系統項目管理師案例分析匯總
